巴基斯坦电站项目部GT主体结构竣工
网站管理员
2016-11-12 17:25:18

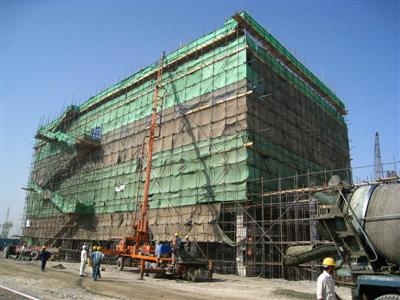

当地时间3月16日下午6时30分,随着后台搅拌站的收盘,巴基斯坦电站项目三大核心装置之一的燃气轮机(GT)厂房主体机构宣告竣工。
GT厂房不包括桩基,共有混凝土量1400立方,钢筋399吨,预埋件24吨,五层结构,高度26.8米。自1月30日出地面后开始主体结构施工,仅用了46天就顺利竣工。
在此期间,电站项目中最大,也是最为复杂的燃机基础(517立方混凝土,42个预留空洞)也按时完工,并且完成地脚螺栓一次灌浆,为燃机到货后一次就位创造了条件。
