在举国欢度国庆之际,由我公司负责承建的阿尔及利亚TERGA电站项目却正在把施工推向高潮。

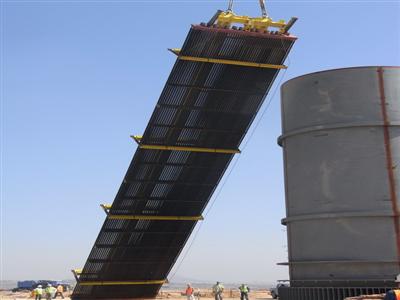

在国庆来临之前,项目部就做好了精心安排,争取在10月1号安装受热面模块,向国庆献礼。受热面模块的安装是余热锅炉的关键,它直接影响后续工作的开展,业主和总包高度重视。受热面模块每组重量为40吨,由顺列螺旋鳍片管和进出口集箱组成,长度为23米。全部通过支撑挂件挂在支撑梁的下面,吊装难度大,稍不注意就会损坏整个模块。项目部技术部精心编写了施工方案,安装时技术、质量、安全各部门都在现场监督检查,确保58组模块的吊装成功。
由于组织得当,我们每天安装达到了3组,速度之快、质量之好令老外们为之乍舌,受到业主的高度赞扬。
截至发稿时止,受热面模块已安装完成1/5,为后续管道和锅炉上层结构的安装工作打下了基础,施工高潮正式形成。
